Будівництво шкільних укриттів на деокупованій Херсонщині стало одним із пріоритетних напрямів відновлення освітньої інфраструктури. У 2025 році на території області активно споруджують протирадіаційні сховища, щоб забезпечити безпечне навчання дітей у постраждалих районах. Особливу увагу приділяють Архангельському професійному аграрному ліцею та Бобровокутській школі-садку, де вартість робіт разом сягає понад 90 мільйонів гривень.

Архангельське Високопільської громади зазнало значних руйнувань унаслідок російської агресії. Серед пошкоджених об'єктів — професійний аграрний ліцей, де дистанційно навчають за чотирма спеціальностями. Заступник голови Херсонської ОДА Володимир Клюцевський назвав цей заклад одним із найпотужніших у області, який потребує першочергового відновлення.

Фото до матеріалу: Більше 90 мільйонів гривень на шкільні укриття: хто будує на Херсонщині і чому змінюють строки

У грудні 2024 року відкрили тендери на будівництво укриттів. Переможцем у Архангельському ліцеї стало приватне підприємство «Будінжиніринг-ТМ», яке запропонувало ціну на 50 тисяч гривень нижчу за конкурентів. Умови контракту змінювалися кілька разів: спочатку строки завершували до кінця 2026 року, але вже в день підписання угоди їх скоротили до кінця 2025 року. Пізніше терміни знову продовжили до червня 2026 року, а частину фінансування перенесли на наступний рік.

Держаудитслужба перевірила процедуру закупівлі та виявила низку порушень. Аудитори зазначили відсутність підписів і печаток підрядника в документації, суперечності щодо обладнання та відсутність помісячної розбивки у плані фінансування. Замовник повідомив про усунення недоліків, після чого моніторинг завершили. Загальна вартість робіт та супутніх послуг у ліцеї перевищила 63,5 мільйона гривень.

Фото до матеріалу: Більше 90 мільйонів гривень на шкільні укриття: хто будує на Херсонщині і чому змінюють строки

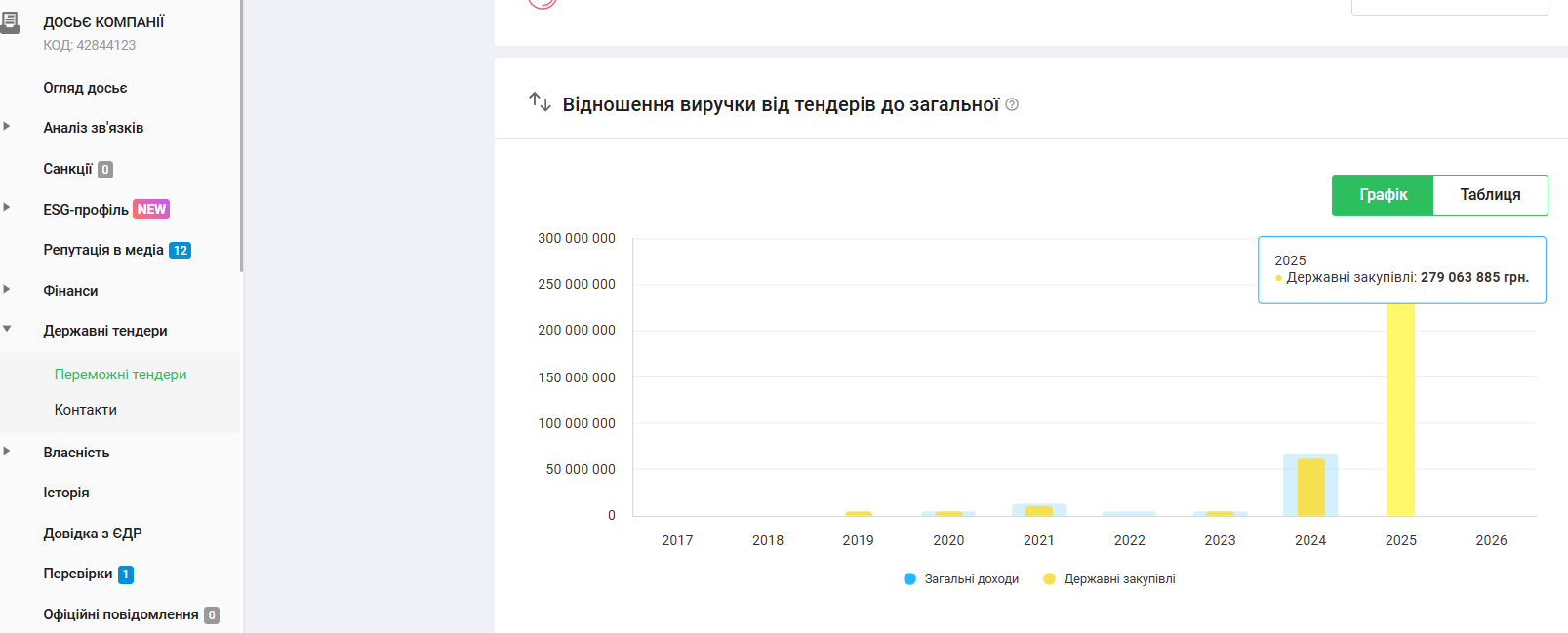

У Бобровому Куті ситуація має свої особливості. До повномасштабного вторгнення тут проживало близько 650 людей, а у вересні 2022 року село зазнало обстрілів. У червні 2025 року оголосили тендер на будівництво захисної споруди для дошкільного закладу. Єдиним учасником аукціону стала ТОВ «Виробничо-комерційна фірма «Будком», яка запропонувала вартість на 765 тисяч гривень меншу за очікувану.

Строки будівництва у Бобровому Куті також змінювалися. Планували завершити роботи до кінця 2025 року, але договір діє до грудня 2026 року. Офіційно це пов'язують із затримкою отримання дозволів, відсутністю електропостачання, тривалими дощами та збільшенням обсягів бетонування. Разом із проєктними роботами загальна сума витрат становить понад 29 мільйонів гривень.

Аналіз показує, що більшість підрядників отримали контракти з обмеженою конкуренцією, часто змінюючи строки виконання робіт. Держаудитслужба звернула увагу на відсутність інформації щодо зберігання документації відповідно до вимог ЄС у договорі з «Будком». Попри різний масштаб проєктів, усі вони об'єднує одна мета — повернення дітей до очного навчання в небезпечному регіоні.

Ефективність використання бюджетних коштів та прозорість закупівель потребують пильної уваги з боку контролюючих органів та громадськості. Журналісти та аналітики продовжують слідкувати за діяльністю підрядників, оскільки частина з них фігурувала у розслідуваннях про потенційні переплати. Головне завдання зараз — забезпечити безпеку дітей та прозорість використання коштів під час відбудови Херсонщини.
